Obnova ceste in objektov na odsekih AC A1 0036 in 0636 Fram - Slovenska Bistrica

Skupaj s JV partnerjem CP Ptuj smo izvedli obnovo ceste in objektov na odseku avtoceste A1 na smereh 0036 Fram – Slovenska Bistrica in 0636 Slovenska Bistrica – Fram od km 0,500 do km 4,200.

Investitor: DARS d.d., Družba za avtoceste v Republiki Sloveniji
Pričetek del: 6.5.2024
Konec del: 29.11.2024

Obnova je bila razdeljena na tri faze. V prvi fazi, ki je po terminskem planu trajala 21 dni smo srednji ločilni pas iz zelene površine preuredili v asfaltno površino. Dela so zajemala obojestransko demontažo obstoječe JVO, odstranitev obstoječih betonskih segmentov, izkop v globini 1m, vgradnja geosintetika, posteljice, tampona  ter izvedbo dveh plasti asfalta širine 3,8m do obstoječe višine voziščne konstrukcije skupne debeline 14cm. V nadaljevanju se je izvedla še delna nadgradnja VK s tremi plastmi skupne debeline 20cm za potrebe zapore C2+2.

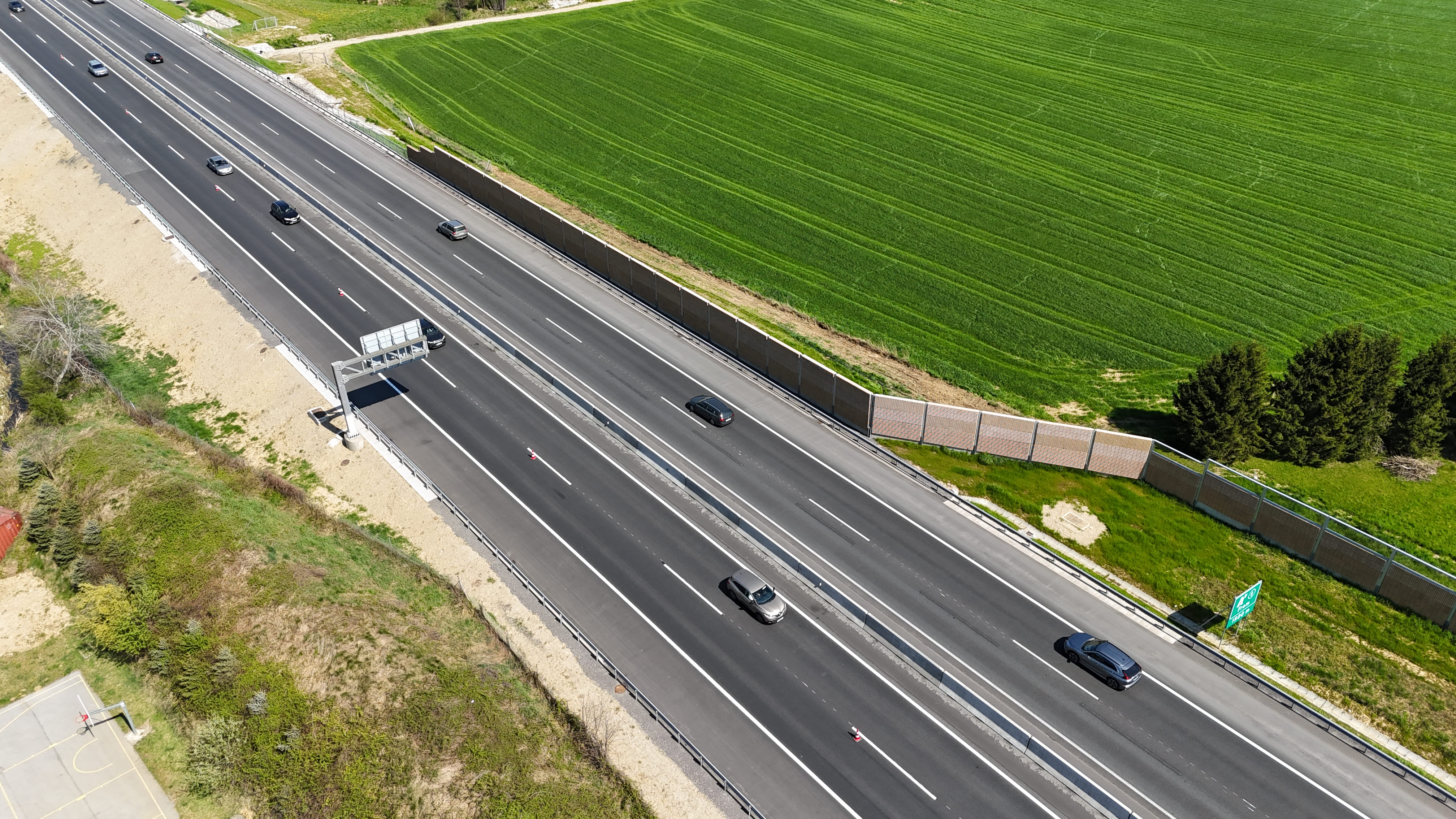

Po končanju del v srednjem ločilnem pasu smo celotni promet preusmerili na smer 0036 in tako prešli v drugo fazo del, ki je zajemala razširitev odstavnega pasu in nadgradnjo voziščne konstrukcije s tremi plastmi asfalta po principu: izvedba izkopa, vgradnja bentonitne folije, izvedba drenaže, nasipa, polaganje kanalet v jarek ter izvedba kanalizacije z zadrževalniki, lovilci olj in oblogo brežine. Na novo so se izvedle JVO in PHO ograje, prestavili ali na novo so se izvedli tudi vsi komunalni vodi.

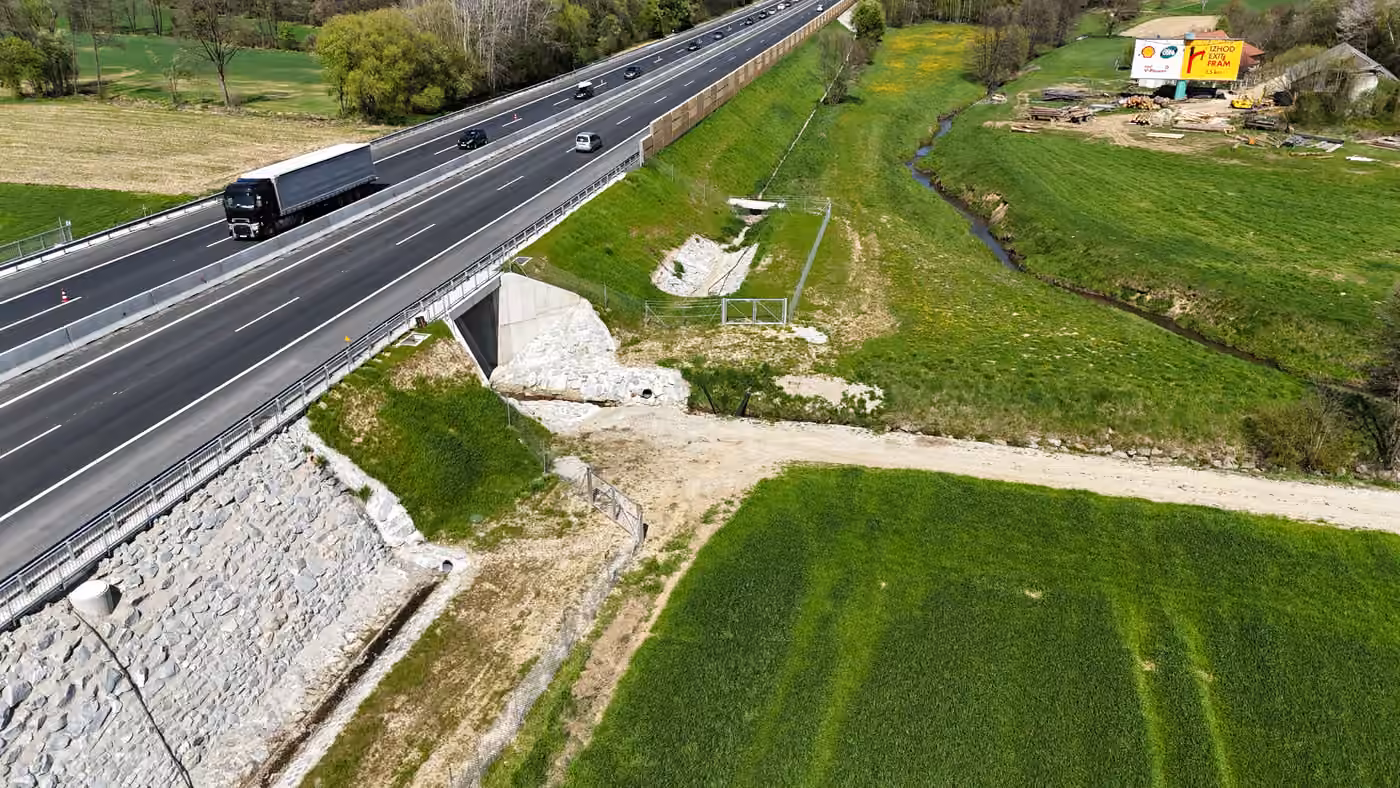

Mostova sta zasnovana kot okvirna konstrukcija s svetlo odprtino 12.00 m in 8.00 m s plitkim temeljenjem.

Omenjena objekta sta se razširila za 2.5m zaradi razširitve odstavnih pasov. Razširitve so se izvedle z globokim temeljenjem s piloti fi 60 cm globine 8m zaradi nestabilnih temeljnih tal.

Stiki med starim in novim objektom so se izvedeli z lepljenjem armature v star objekt ter razbijanjem betona do obstoječe armature, da se je lahko spojila nova in stara armatura. Začasno je bilo potrebno prestaviti vse TK vode, ki so bili v robnih vencih, da so se lahko izvedli novi. Obstoječi asfalt in HI se je odstranila, izvedla se je nova HI in asfaltna prevleka nad njo.

V zadnji tretji fazi, s katero smo pričeli v mesecu septembru, so se dela izvajala po principu faze 2, zaključila pa so se s postavitvijo BVO ograj v srednjem ločilnem pasu in izvedbo horizontalne in vertikalne signalizacije.
